八、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。如遇下列情况应增加运距:

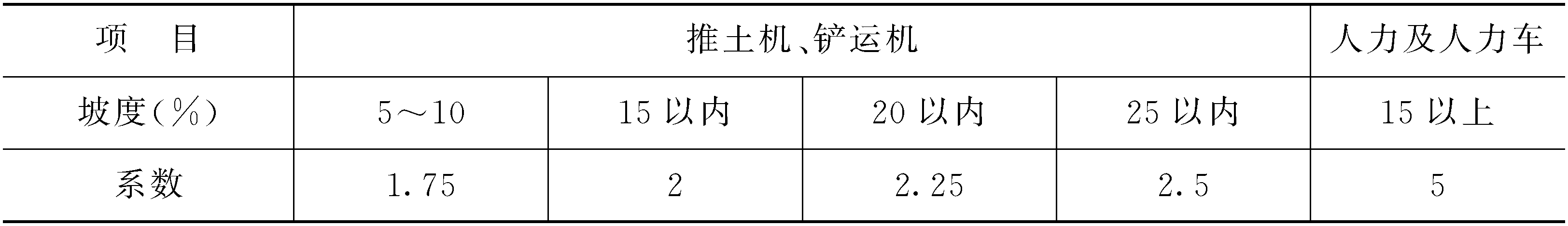

1.人力及人力车运土、石方上坡坡度在15%以上,推土机、铲运机重车上坡坡度大于5%,斜道运距按斜道长度乘以如下系数:

2.采用人力垂直运输土、石方,垂直深度每米折合水平运距7m计算。

3.拖式铲运机3m3加27m转向距离,其余型号铲运机加45m转向距离。

[应用释义] 在预算中,土石方运距的计算有明确的规定,这里所指是运距在某些特殊情况下的计算处理。包括人力或人力车运土上坡和推土机、铲运机等机械推土上坡的情况,人力垂直运输以及拖式铲运机的转向运输。

(1)人力或人力车运土。

人力用单(双)轮车运土方,按相应的运土定额执行,垂直深度每米折合水平运距7m作预算处理。

(2)机械推土上坡。
