二、施工工期及工效

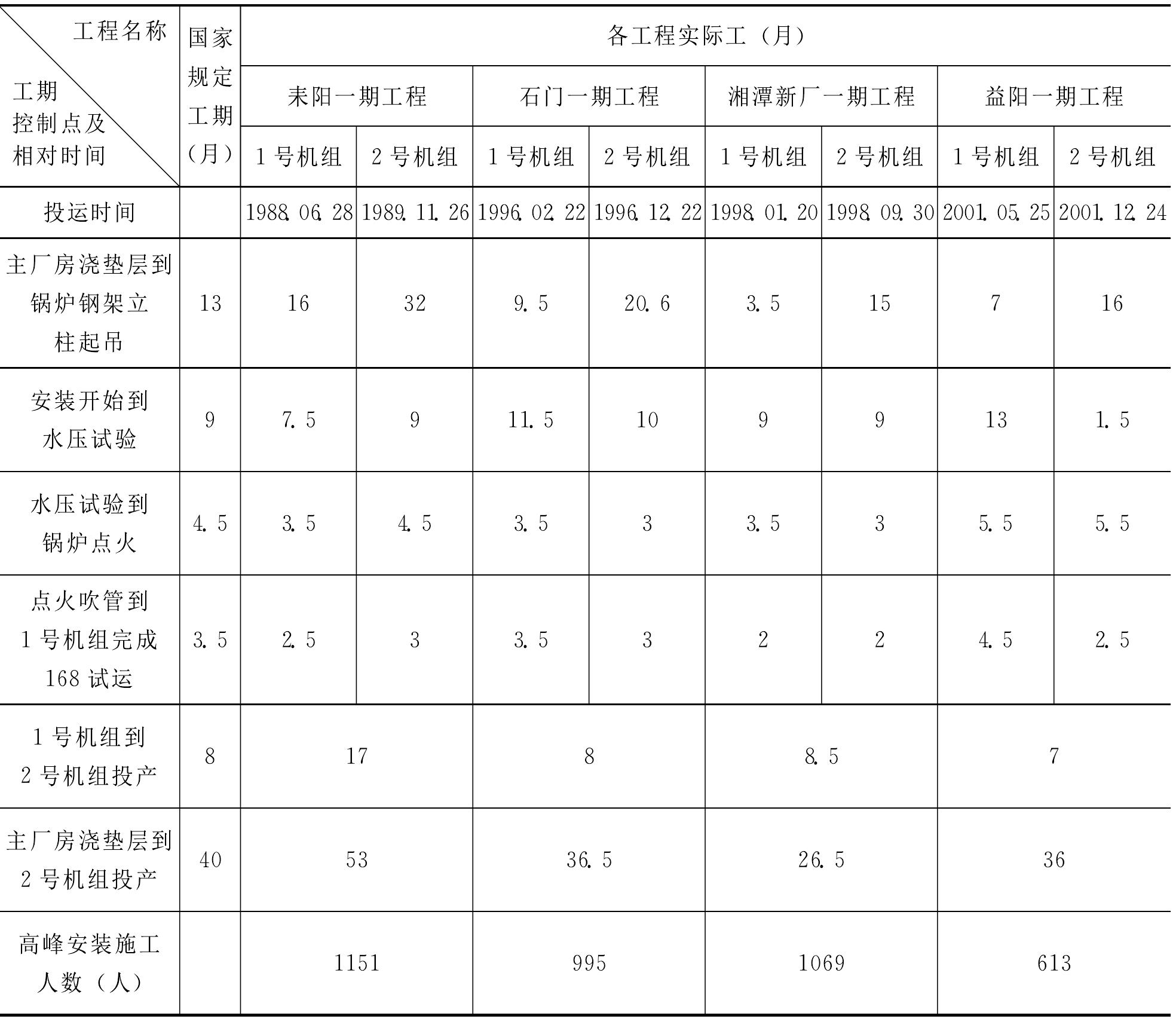

虽然建设过程中存在着计划调整、设备材料供货延期以及受地方关系影响等问题,使得各工序的施工工期难以按预期执行,但从表3-4-7依然可见,从“主厂房浇垫层到2号机组投产”的总工期以及“1号机组到2号机组投产”的标志性工期仍然呈大幅度缩短趋势,而2001年施工的益阳一期工程,高峰安装施工人数则只有1989年施工的耒阳一期工程的将近一半。湘潭新厂一期2×30万千瓦工程,1996年10月30开工,1998年9月28日2号机移交生产;1号机组从锅炉钢架吊装到并网发电仅为16.5个月,创造了当时同类型机组安装工期最短的全国新纪录,1998年被中国企业管理协会、中国企业家协会列入中国企业创新纪录。湖南 ...... (共443字) [阅读本文]>>
