3.4.6.2 施工技术要求

(1) 植物渗滤砌块护岸平均每隔一定距离做一组景石护岸,具体位置现场定。

(2) 基础开挖或回填后,首先进行防水毯防渗结构施工,接着在上面浇筑C20F100混凝土垫层。之后开始植生渗滤砌块铺装。

(3) 同一标高层的植生渗滤砌块要保证齿形咬合紧密,错落平铺,后错台200mm。

(4) 在砖后铺设无纺布,确认砖的位置后安装连接,并用镀锌钢丝捆绑固结。

(5) 每砌筑两层砖后,在无纺布后回填细粒土。

(6) 植生渗滤砌块铺设完成后,将种植土填入空腔内,每铺装满一皮就要及时回填,并按照种植土回填的要求回填夯实,密实度不小于90%。

(7) 回填土采用蛙夯机进行碾压。

植生渗滤砌块施工见图3.28。

图3.28 植生渗 ......     (共342字)    [阅读本文]>>

其他相关分类

推荐内容

  • 团城湖调节池工程

    2.6.2.4 土方开挖

    进场后采用坑探方法调查各类土的分布及储量情况,合理安排可利用渣料的开挖和使用。土方开挖施工工艺详见图2.1。土方开挖采用2m3液压挖掘机开挖,开挖分段分层进行,施工中边坡开挖随时做成一定的坡势,以利排水

    203字 59
  • 团城湖调节池工程

    3.4.7.2 施工要求

    (1)卵石护岸基础原基碾压或回填土分层碾压,密实度不小于93%,主要采用蛙夯机进行碾压,局部采用振动碾碾压。上铺防水毯防渗层,之后回填种植土厚不小于500mm,密实度不小于80%。(2)鹅卵石不用任何胶

    267字 40
  • 团城湖调节池工程

    4.1.2 调节池进水闸工程

    调节池进水闸位于总干渠西四环暗涵出口闸下游、团城湖明渠首部北岸,主要包括进口翼墙、进口闸(图4.1)、进水暗涵(图4.2)以及机电控制管理用房等部分。图4.1调节池进水闸图4.2暗涵段进口闸为两孔闸,长

    888字 60
  • 团城湖调节池工程

    4.1.3 西四环暗涵出口闸改造工程

    西四环暗涵出口闸(图4.3)位于南水北调总干渠西四环暗涵末端。在总干渠施工阶段,为使该闸与终端地区景观规划方案相协调,该闸只完成了闸室部分的土建施工,闸门和上部启吊设备及闸房未按原设计方案实施。在本工程

    564字 62
  • 团城湖调节池工程

    4.3.3 导流方案及施工

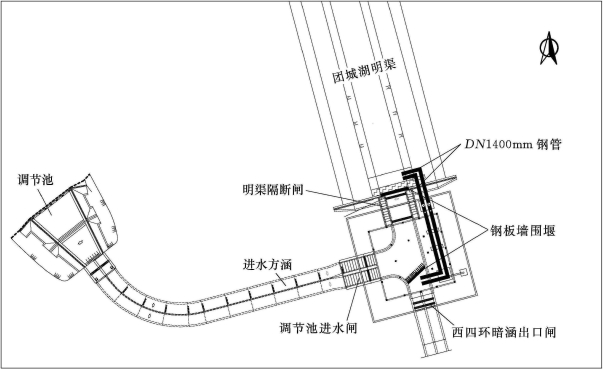

    本工程的导流工程是指由北向南穿过三闸施工区把密云水库的水供给北京市自来水三厂的工程,也称之为反向供水工程。根据北京市自来水供水计划,自2014年5月15日起在南水北调停水检修期内需要从末端闸向北京市自来

    2794字 25
