您现在的位置是:首页 > 科普 > 三峡700MW水轮发电机组安装

2 发电机定子绕组组装

2.1 发电机定子绕组安装技术

2.1.1 发电机定子绕组结构及参数

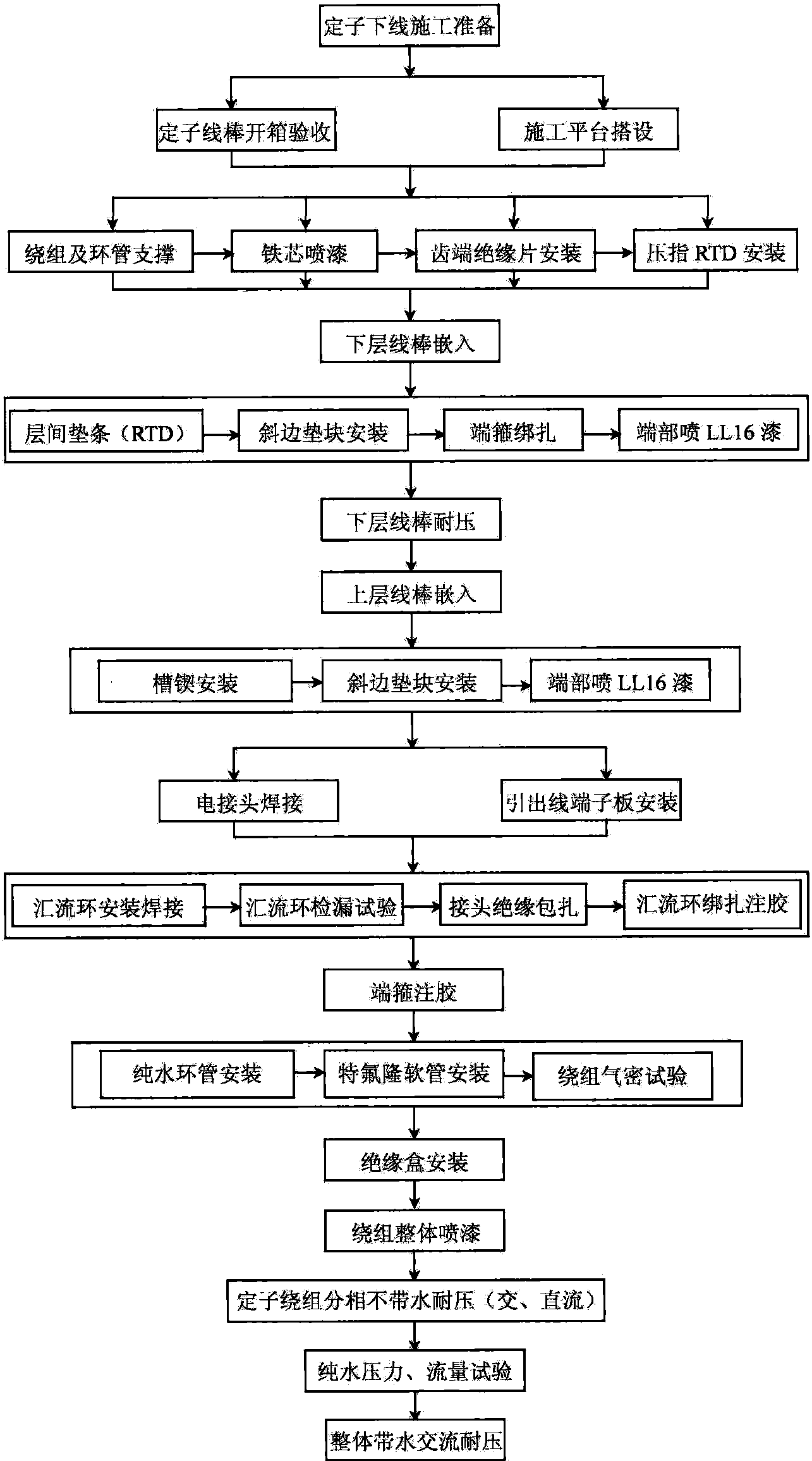

发电机定子绕组为三相双层五支路星形连接,定子绕组采用水内冷冷却方式,绕组和汇流环共有210个循环水支路。绕组形式为条形波绕组。线棒由42股2.12×13.5mm包玻璃丝铜扁线和6股空心的不锈钢扁线组成,直线呈360° 换位,线棒绝缘采用云母带真空浸胶型式,绝缘等级为F级。绕组端部支撑环上、下端各一个,支撑环采用φ50mm玻璃丝绳注胶固化工艺。嵌线时,在线棒表面铁芯段绕包填充有适当厚度的夹有硅橡胶半导体胶的无纺布带,线棒上下层之间嵌入带RTD (测温电阻) 的垫条或一侧呈斜面的半导体垫条,槽楔下安装有波形弹性垫条。绕组 ......     (共8856字)    [阅读本文]>>

其他相关分类

推荐内容

  • 三峡700MW水轮发电机组安装

    3 水轮发电机组结构

    3.1水轮发电机组结构水轮发电机组为半伞式立式混凝式机组,设2段轴,推力轴承在下机架上,有3个导轴承,冷却方式为半水内冷(见图1-3-1)。3.2水轮机结构水轮机由导水机构、转动部分、导轴承及主轴密封、

    4823字 104
  • 三峡700MW水轮发电机组安装

    4 水轮发电机组安装程序

    4.1水轮机安装程序(见图1-4-1)图1-4-1水轮机安装程序4.2发电机安装程序(见图1-4-2)图1-4-2发电机安装程序

    93字 119
  • 三峡700MW水轮发电机组安装

    1 机坑测定

    1.1机坑测定技术1.1.1机坑测定机坑测定是水轮发电机组可拆卸部件安装的第一步工作。其目的有:①复查前期机组埋件的安装质量;②确定机组可拆卸部件的安装基准。机组埋件在混凝土浇筑过程中其定位会有稍许变化

    2927字 127
  • 三峡700MW水轮发电机组安装

    2 底环安装

    2.1底环安装技术对水轮发电机组而言,底环在机组安装中起着精确定位的作用。所以,对它的安装精度要求高。尤其是底环上带有止漏环,其止漏环的圆度、中心直接关系到机组运行的稳定性。三峡水电站阿尔斯通水轮机底环

    6568字 123
  • 三峡700MW水轮发电机组安装

    3 导水机构预装

    3.1导水机构预装技术导水机构是由底环、顶盖、活动导叶及其操作机构等组成的构件系统。其功能是对进入蜗壳的水能资源科学分配,高效平稳冲击水涡轮,实现水能至机械能的转换。组成导水机构系统的各构件之间设计上存

    5798字 103
