2.2 处理措施

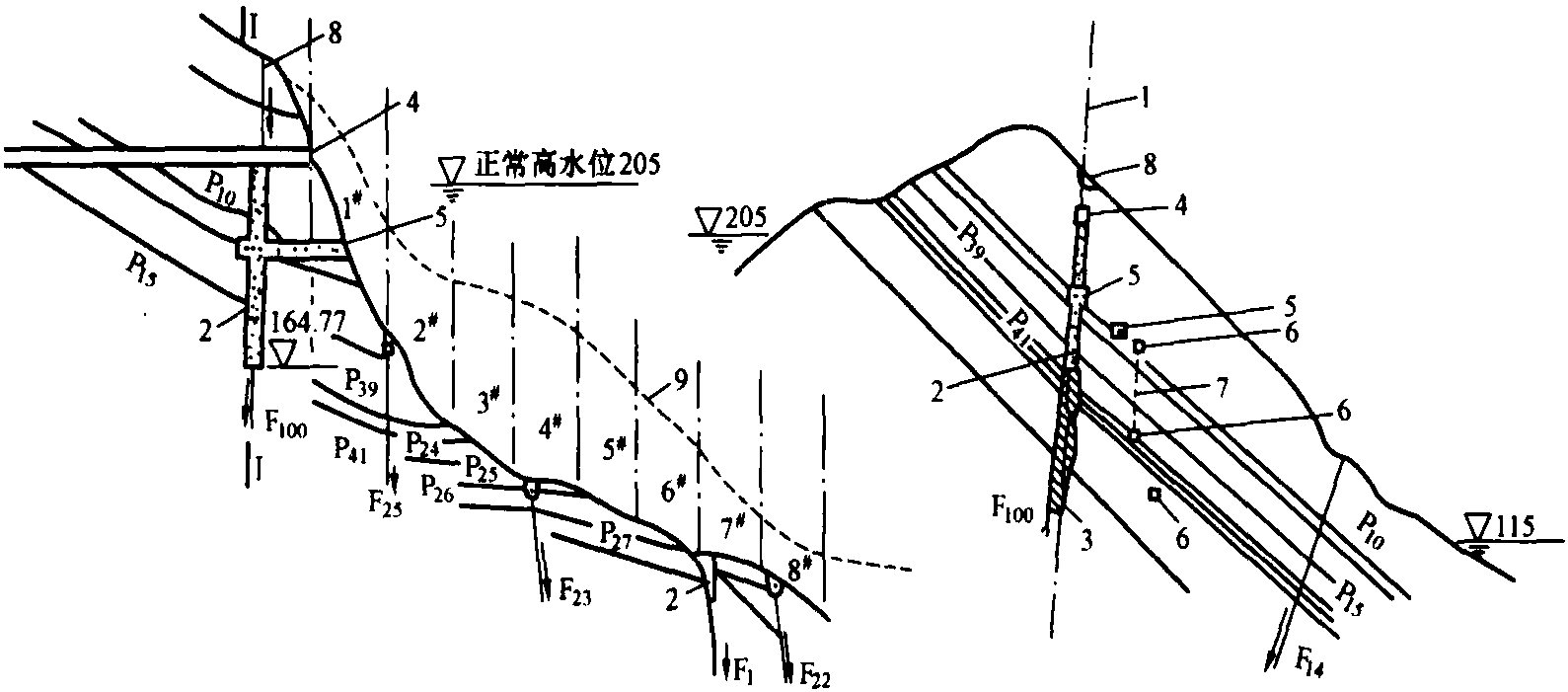

左坝头处理采取深挖清除、混凝土井塞和洞塞、深孔固结、防渗帷幕和排水等综合措施,见图11-3-7。

(1)结合开挖形状要求,将F23、F25断层分别与39号、15号夹层相交的上部岩体全部深挖清除。最大垂直开挖深38m,水平长45m。

(2) 开挖回填混凝土塞。

1)对基坑F22、F1、F23、F25断层作明挖回填混凝土塞,高宽比为1.6,壁坡不大于1:0.5。补强灌浆孔的孔距2m,深6~7m。

2) F1断层在帷幕处开挖加深,采用混凝土井塞,长和宽均为2m,实际深度9.3m(断层带泥质已逐渐减少,以至尖灭)。

1—坝轴线;2—混凝土井塞;3—阻水帷幕;4—灌浆洞;5—混凝土洞塞;

6—排水洞; 7—排水孔; 8—混凝土封闭;9—原地面线

3)在坝顶的帷幕灌浆

......     (共895字)    [阅读本文]>>

其他相关分类

推荐内容

  • 水利水电工程施工

    第一节 国内外水电站金属结构制造安装与机电设备安装概况

    19世纪末,世界上建成了第一批水电站,单机容量仅十几千瓦。随着水电站建设技术、水轮发电机组制造技术和输变电技术的进步,水电站的装机规模和单机容量不断增大。世界上已建成的最大水电站的总装机容量达1260

    16025字 145
  • 水利水电工程施工

    第三节 施工组织设计

    1 施工组织设计编制的依据(1) 计划文件。国家现行的关于基本建设的规定、批准的基本建设计划文件; 工程建设总进度、分期分批投产的期限要求; 投资指标、工程所需材料,设备的订货指标; 建设地点所在地区

    13189字 125
  • 水利水电工程施工

    第二节 压力钢管制造

    1 简述压力钢管是水电站的主要组成部分,它衔接着电站的进水口和水轮机蜗壳,起着将水由进水口引入蜗壳,推动水轮机转动的作用。压力钢管常见的布置形式有坝内式、隧洞式、露天式三种。1.1 压力钢管的组成压力

    16338字 131
  • 水利水电工程施工

    第三节 压力钢管安装

    1 简述水电站的压力钢管按结构型式和布置方式不同主要分为洞内埋管、坝内埋管、明管和其他 (如坝后背管及回填管) 等几大类型,实际多为复合型。各种形式压力钢管的安装方法基本是一致的,其安装程序如图2-3

    12439字 139
  • 水利水电工程施工

    第四节 钢闸门制造

    1 简述闸门是封堵水工建筑物过水孔口的重要设备之一,按水利水电工程的需要能够全部或局部开启这些孔口,以调节上下游水位和流量,满足防洪、灌溉、引水发电和通航要求。水利水电工程使用的钢闸门按结构形状分为平

    12939字 134
