15.何谓机械安拆费及场外运输费?如何计算?
分类:建筑工程基础定额203字
答:安拆费指机械在施工现场进行安装、拆卸所需人工、材料、机械和试运转费用,以及机械辅助设施(包括基础、底座、固定锚桩、行走轨道、枕木等)的拆旧、搭设、拆除等费用。
场外运输费指机械整体或分件自停置地方运至施工现场或由一工地运至另一工地的运输、装卸、辅助材料以及架线费用,计算式如下:
台班安拆费=+台班辅助设施摊销费

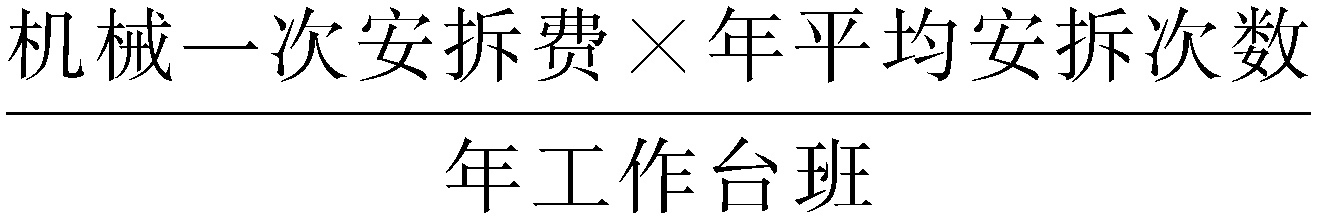

台班辅助设施摊销费=
台班场外运费 ...... (共203字) [阅读本文]>>
答:安拆费指机械在施工现场进行安装、拆卸所需人工、材料、机械和试运转费用,以及机械辅助设施(包括基础、底座、固定锚桩、行走轨道、枕木等)的拆旧、搭设、拆除等费用。
场外运输费指机械整体或分件自停置地方运至施工现场或由一工地运至另一工地的运输、装卸、辅助材料以及架线费用,计算式如下:
台班安拆费=+台班辅助设施摊销费
台班辅助设施摊销费=
台班场外运费 ...... (共203字) [阅读本文]>>
【释义】定额,就是标准。无论哪一种定额都是衡量经济效果的尺度,这是定额的共性,而各种定额,因考核的对象和目的不同,又具有各自不同的特性,其内容和作用也不相同。建筑工程定额分类方法很多,主要有以下几种:1
1.本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、超运距用工、人工幅度差、辅助用工。其中基本用工,参照现行全国建筑安装工程统一劳动定额为基础计算,缺项部分,参考地区现行定额及实
1.本定额中的材料消耗包括主要材料、辅助材料、零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安
1.挖掘机械、打桩机械、吊装机械、运输机械(包括推土机、铲土机及构件运输机械等)分别按机械、容量或性能及工作对象,按单机或主机与配合辅助机械,分别以台班消耗量表示。2.随工人班组配备的中小型机械,其台班
答:它是指机械设备在规定的使用期限(即耐用总台班)内,陆续收回其原值的费用。其计算式如下:台班折旧费=(1)机械预算价格(机械原值):是由机械出厂(或到岸完税)价格和由生产厂(销售单位交货地点或口岸)运
