4.5.4 路堤与路堑过渡段
1. 施工方法
(1)过渡段填筑前,应平整地基表面,碾压密实; 并应挖除堤堑交界坡面的表层松土,按设计要求做成台阶状。路堤与路堑连接处,顺原地面纵向挖成1 :2的坡面,坡面上开挖台阶,台阶高度0.6 m左右,开挖部分填筑要求同路堤。
(2)过渡段的填筑施工应与相邻路堤同步进行。
(3)大型压路机能碾压到的部位,其施工方法应符合《铁路客运专线路基施工技术指南》的有关规定; 靠近堤堑结合处,应沿堑坡边缘进行横向碾压。
(4)大型压路机碾压不到的部位,应采用小型振动压实设备分层进行碾压,填料的松铺厚度不宜大于20 cm,碾压遍数应通过试验确定。

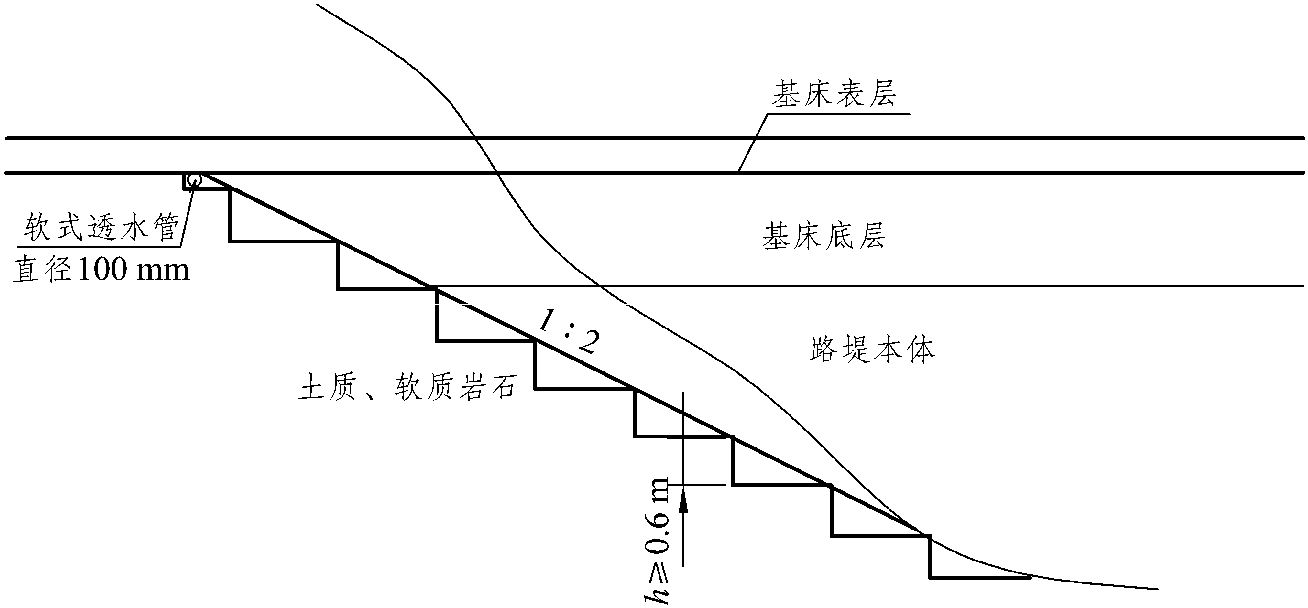

图4-10 路堤与路堑过渡段结构
2. 施工工艺
(1)施 ...... (共781字) [阅读本文]>>
