8 水导、水封安装

8.1 水导及水封安装技术

在导水机构预装结束后,水封支座、检修密封、工作密封支撑、水导瓦架与顶盖一起在安装间预装,调整同心度合格后,配钻定位销钉孔。在机组盘车完毕机组总装阶段,开始水导、水封的正式安装,复查同心度。

8.1 .1 水轮机导轴承安装

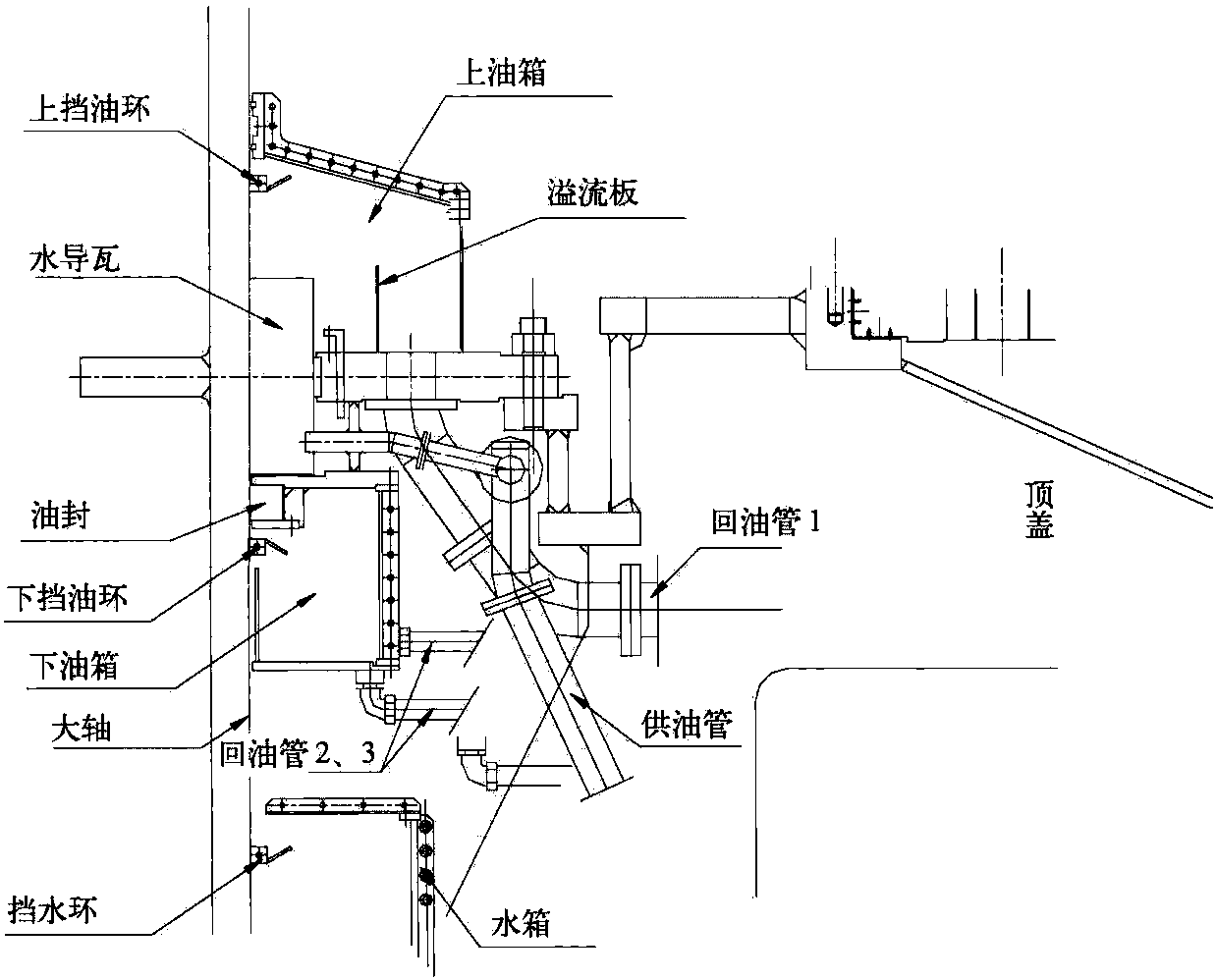

水轮机导轴承系统由水导瓦、上油箱、下油箱、顶盖上的主油箱及润滑冷却系统等组成。水导瓦为分块瓦 (12块瓦),瓦面材料为巴式合金 (Babitt metal 90%Sn),厚度至少为3mm。外循环润滑油系统有两台油泵、双过滤器、油管路及其自动化元件组成,每台油泵流量为440L/min,最大出口压力为0.4MPa,每台泵都能保证轴承供油量,运行时可选择一台运行 ......     (共4780字)    [阅读本文]>>

其他相关分类

推荐内容

  • 三峡700MW水轮发电机组安装

    3 水轮发电机组结构

    3.1水轮发电机组结构水轮发电机组为半伞式立式混凝式机组,设2段轴,推力轴承在下机架上,有3个导轴承,冷却方式为半水内冷(见图1-3-1)。3.2水轮机结构水轮机由导水机构、转动部分、导轴承及主轴密封、

    4823字 104
  • 三峡700MW水轮发电机组安装

    4 水轮发电机组安装程序

    4.1水轮机安装程序(见图1-4-1)图1-4-1水轮机安装程序4.2发电机安装程序(见图1-4-2)图1-4-2发电机安装程序

    93字 119
  • 三峡700MW水轮发电机组安装

    1 机坑测定

    1.1机坑测定技术1.1.1机坑测定机坑测定是水轮发电机组可拆卸部件安装的第一步工作。其目的有:①复查前期机组埋件的安装质量;②确定机组可拆卸部件的安装基准。机组埋件在混凝土浇筑过程中其定位会有稍许变化

    2927字 127
  • 三峡700MW水轮发电机组安装

    2 底环安装

    2.1底环安装技术对水轮发电机组而言,底环在机组安装中起着精确定位的作用。所以,对它的安装精度要求高。尤其是底环上带有止漏环,其止漏环的圆度、中心直接关系到机组运行的稳定性。三峡水电站阿尔斯通水轮机底环

    6568字 123
  • 三峡700MW水轮发电机组安装

    3 导水机构预装

    3.1导水机构预装技术导水机构是由底环、顶盖、活动导叶及其操作机构等组成的构件系统。其功能是对进入蜗壳的水能资源科学分配,高效平稳冲击水涡轮,实现水能至机械能的转换。组成导水机构系统的各构件之间设计上存

    5798字 103
