9.1 调速器安装技术

三峡左岸工程混流式水轮机调速器型号为DIGIPID1500,由法国奈尔皮克(NEYRPIC)公司生产,现从属于阿尔斯通集团,其调速系统主要由以下六部分组成: 调速器电气柜、调速器控制柜、油泵电动机组、回油箱、压力罐、接力器、管路及辅助设备等。

9.1 .1 接力器安装与调整

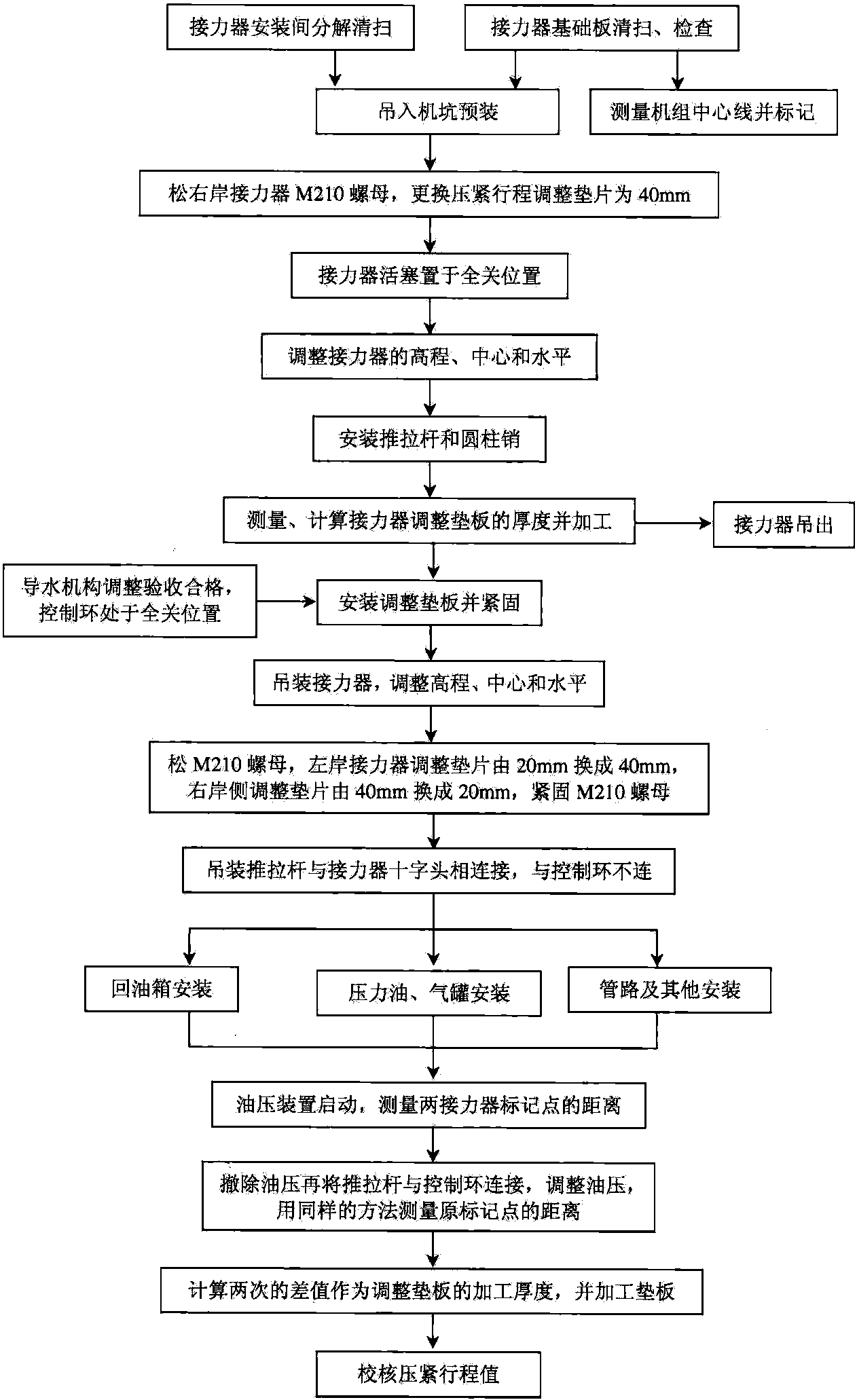

接力器的安装包括预装与正式安装。针对接力器的结构形式,专门设计制作安装台车,以便接力器的吊装就位与调整。

9.1.1.1 接力器预装

测放机组中心线并标记。在控制环吊入机坑并置于全关位置与活动导叶连接时,导叶用钢绳捆绑,此时进行接力器的预装。接力器活塞中心设计高程为62.25m,考虑到预埋基础部件的高 ......     (共2230字)    [阅读本文]>>

其他相关分类

推荐内容

  • 三峡700MW水轮发电机组安装

    3 水轮发电机组结构

    3.1水轮发电机组结构水轮发电机组为半伞式立式混凝式机组,设2段轴,推力轴承在下机架上,有3个导轴承,冷却方式为半水内冷(见图1-3-1)。3.2水轮机结构水轮机由导水机构、转动部分、导轴承及主轴密封、

    4823字 104
  • 三峡700MW水轮发电机组安装

    4 水轮发电机组安装程序

    4.1水轮机安装程序(见图1-4-1)图1-4-1水轮机安装程序4.2发电机安装程序(见图1-4-2)图1-4-2发电机安装程序

    93字 119
  • 三峡700MW水轮发电机组安装

    1 机坑测定

    1.1机坑测定技术1.1.1机坑测定机坑测定是水轮发电机组可拆卸部件安装的第一步工作。其目的有:①复查前期机组埋件的安装质量;②确定机组可拆卸部件的安装基准。机组埋件在混凝土浇筑过程中其定位会有稍许变化

    2927字 127
  • 三峡700MW水轮发电机组安装

    2 底环安装

    2.1底环安装技术对水轮发电机组而言,底环在机组安装中起着精确定位的作用。所以,对它的安装精度要求高。尤其是底环上带有止漏环,其止漏环的圆度、中心直接关系到机组运行的稳定性。三峡水电站阿尔斯通水轮机底环

    6568字 123
  • 三峡700MW水轮发电机组安装

    3 导水机构预装

    3.1导水机构预装技术导水机构是由底环、顶盖、活动导叶及其操作机构等组成的构件系统。其功能是对进入蜗壳的水能资源科学分配,高效平稳冲击水涡轮,实现水能至机械能的转换。组成导水机构系统的各构件之间设计上存

    5798字 103
