5 发电机定子安装

5.1 发电机定子安装技术

5.1.1 发电机定子安装程序(见图3-5-1)

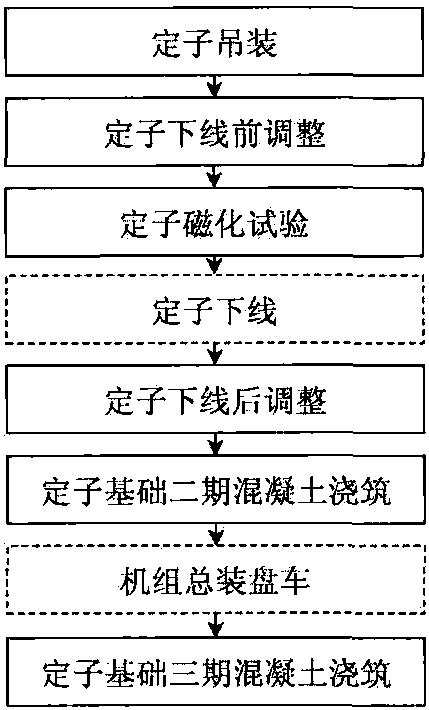

图3-5-1 发电机定子安装流程图

5.1.2 发电机定子吊装

发电机定子在组装基坑完成组装工作后,吊入安装机坑进行安装,并在安装基坑完成磁化试验。磁化试验在定子初步调整圆度、水平、中心完成后进行。

定子起吊使用厂房桥机进行,单钩起吊。定子吊具为扇形辐射梁结构。

定子吊装主要参数如表3-5-1所示。

表3-5-1 发电机定子吊装主要参数

定子叠完片后总重量714t吊具重量141t吊具最大跨距22m定子吊装起吊总重量855t定子吊装总高度8.3m厂房桥机额定起重量1200t厂房桥机额定起吊高度约16m

5.1.3 发电机定子下线前调整

5.1.3.1 定子安装机坑基础顶丝高程 ......     (共3784字)    [阅读本文]>>

其他相关分类

推荐内容

  • 三峡700MW水轮发电机组安装

    3 水轮发电机组结构

    3.1水轮发电机组结构水轮发电机组为半伞式立式混凝式机组,设2段轴,推力轴承在下机架上,有3个导轴承,冷却方式为半水内冷(见图1-3-1)。3.2水轮机结构水轮机由导水机构、转动部分、导轴承及主轴密封、

    4823字 104
  • 三峡700MW水轮发电机组安装

    4 水轮发电机组安装程序

    4.1水轮机安装程序(见图1-4-1)图1-4-1水轮机安装程序4.2发电机安装程序(见图1-4-2)图1-4-2发电机安装程序

    93字 119
  • 三峡700MW水轮发电机组安装

    1 机坑测定

    1.1机坑测定技术1.1.1机坑测定机坑测定是水轮发电机组可拆卸部件安装的第一步工作。其目的有:①复查前期机组埋件的安装质量;②确定机组可拆卸部件的安装基准。机组埋件在混凝土浇筑过程中其定位会有稍许变化

    2927字 127
  • 三峡700MW水轮发电机组安装

    2 底环安装

    2.1底环安装技术对水轮发电机组而言,底环在机组安装中起着精确定位的作用。所以,对它的安装精度要求高。尤其是底环上带有止漏环,其止漏环的圆度、中心直接关系到机组运行的稳定性。三峡水电站阿尔斯通水轮机底环

    6568字 123
  • 三峡700MW水轮发电机组安装

    3 导水机构预装

    3.1导水机构预装技术导水机构是由底环、顶盖、活动导叶及其操作机构等组成的构件系统。其功能是对进入蜗壳的水能资源科学分配,高效平稳冲击水涡轮,实现水能至机械能的转换。组成导水机构系统的各构件之间设计上存

    5798字 103
