6 发电机下端轴及下机架安装

6.1 发电机下端轴及下机架安装技术

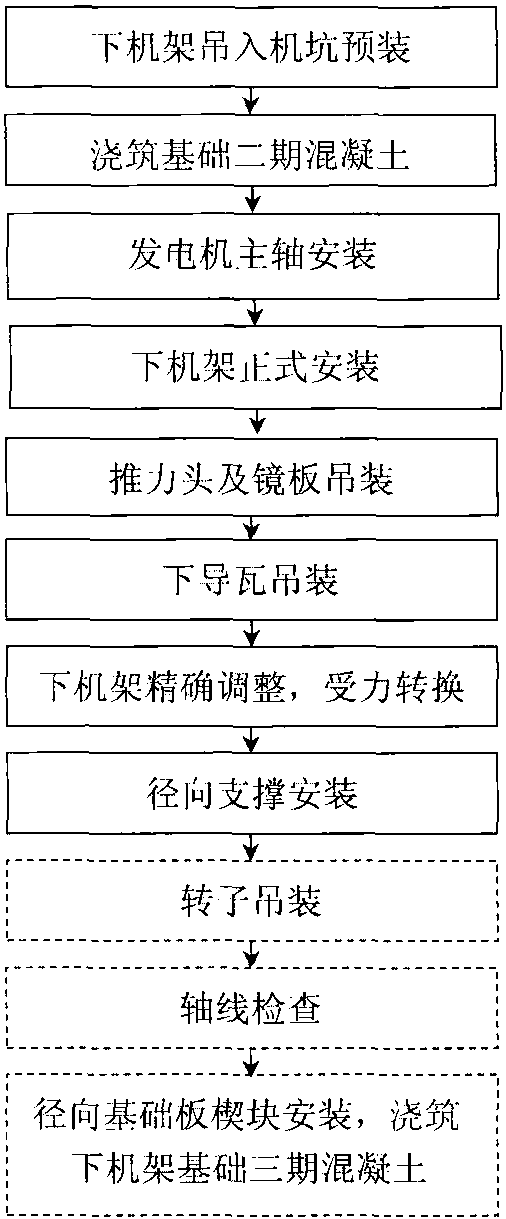

图3-6-1 发电机下端轴及下机架安装流程图

6.1.1 发电机下端轴及下机架安装程序(见图3-6-1)

6.1.2 下机架预装

下机架基础设计要求下机架需进行预装,一方面可以保证受力时基础螺栓二期混凝土的养生期已满,另一方面便于正确进行下机架基础进行受力转换,保证下机架在受力状态下不发生水平变化。预装可根据现场实际安装进度,以底环为基准; 亦可以水机轴或发机轴为基准,对下机架进行初步调整。预装后将下机架吊出机坑,单独对基础螺栓进行二期混凝土浇筑。

下机架预安装程序

(1) 清扫下机架安装基础,检查基础预埋件混凝土养生期应满足承重要求。

(2) 对在安 ......     (共5638字)    [阅读本文]>>

其他相关分类

推荐内容

  • 三峡700MW水轮发电机组安装

    3 水轮发电机组结构

    3.1水轮发电机组结构水轮发电机组为半伞式立式混凝式机组,设2段轴,推力轴承在下机架上,有3个导轴承,冷却方式为半水内冷(见图1-3-1)。3.2水轮机结构水轮机由导水机构、转动部分、导轴承及主轴密封、

    4823字 104
  • 三峡700MW水轮发电机组安装

    4 水轮发电机组安装程序

    4.1水轮机安装程序(见图1-4-1)图1-4-1水轮机安装程序4.2发电机安装程序(见图1-4-2)图1-4-2发电机安装程序

    93字 119
  • 三峡700MW水轮发电机组安装

    1 机坑测定

    1.1机坑测定技术1.1.1机坑测定机坑测定是水轮发电机组可拆卸部件安装的第一步工作。其目的有:①复查前期机组埋件的安装质量;②确定机组可拆卸部件的安装基准。机组埋件在混凝土浇筑过程中其定位会有稍许变化

    2927字 127
  • 三峡700MW水轮发电机组安装

    2 底环安装

    2.1底环安装技术对水轮发电机组而言,底环在机组安装中起着精确定位的作用。所以,对它的安装精度要求高。尤其是底环上带有止漏环,其止漏环的圆度、中心直接关系到机组运行的稳定性。三峡水电站阿尔斯通水轮机底环

    6568字 123
  • 三峡700MW水轮发电机组安装

    3 导水机构预装

    3.1导水机构预装技术导水机构是由底环、顶盖、活动导叶及其操作机构等组成的构件系统。其功能是对进入蜗壳的水能资源科学分配,高效平稳冲击水涡轮,实现水能至机械能的转换。组成导水机构系统的各构件之间设计上存

    5798字 103
