追踪棱镜的布置与运用

(1)追踪棱镜的布设

追踪棱镜固定于爬架上,随爬架的爬升而移动,为了稳固并方便操作,追踪棱镜安装在爬模的主工作平台的劲性钢架外端(见图3-11)。

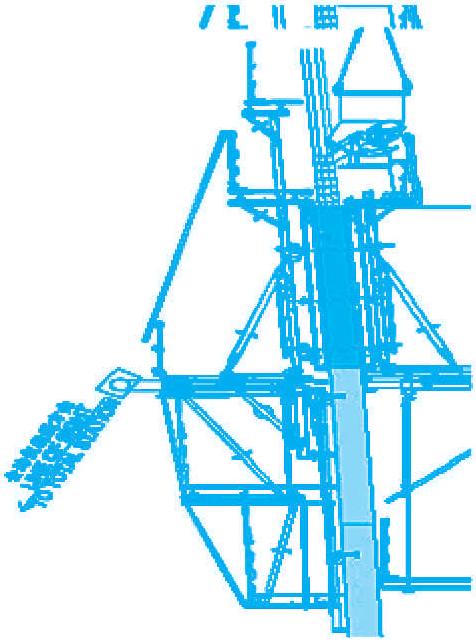

图3-11 追踪棱镜的安装位置示意图

(2)追踪棱镜的测量及数据处理

索塔节段的施工周期一般为3~5 d,期间,可进行追踪棱镜的测量,测量时间一般选择在凌晨6:00左右,测量需要的时间约在10 min以内,此时段索塔位移变化速率小,温度场也相对比较稳定。

棱镜位置测量过程中,同时记下塔柱的热梯度和风压。

测量后,通过分析并消除热梯度和风的作用效应,便可得到追踪棱镜的零点位置,即代表桥塔在没有受到热梯度和风压导致变形影响下追踪棱镜的实 ......     (共362字)    [阅读本文]>>

其他相关分类

推荐内容

  • 超高索塔施工与控制

    1.2 工程概况

    本书以苏通大桥索塔为工程背景,阐述超高索塔施工监测与控制技术的研究与实践。苏通大桥主桥为主跨1 088 m的世界第一大跨径斜拉桥,其索塔为倒Y形结构,高300.4 m,由上塔柱(含上、中塔柱连接段)、

    222字 111
  • 超高索塔施工与控制

    索塔测控技术

    索塔测控技术主要包括线性控制、形态测量及变形监测技术。1.4.1.1 索塔线性控制技术受索塔高度、测控手段等方面的影响与限制,已建成的索塔多采用常规的测控方法直接进行施工测量放样。在1997年通车的虎

    2756字 114
  • 超高索塔施工与控制

    钢锚箱安装技术

    苏通大桥索塔斜拉索锚固用钢锚箱构造在国内首次采用,国内目前未有相关工程实例,但在国外法国诺曼底大桥、希腊里翁桥等采用了类似的结构。诺曼底大桥钢锚箱结构构造见图1-4,其首节段安装于+152.25 m的

    1011字 117
  • 超高索塔施工与控制

    索塔各部位主要施工方法

    (1)下塔柱施工下塔柱共17个施工节段,其中1~3号节段为实心段。下塔柱1~2号节段采用支架滑模施工,其他节段采取液压自动爬模系统进行施工,并安装主动水平顶撑。图2-1 索塔总体施工流程图2-2 实心

    517字 57
  • 超高索塔施工与控制

    施工控制管理系统

    苏通大桥索塔施工控制管理方式是以项目总承包商作为施工控制主体单位,组建现场控制工作小组,直接负责施工控制工作正常运转。项目业主组建施工控制领导小组,指导控制工作。此管理方法有机地将施工现场、施工方案与

    538字 34
