3.5 基于“追踪棱镜”的索塔施工控制方法的精度分析

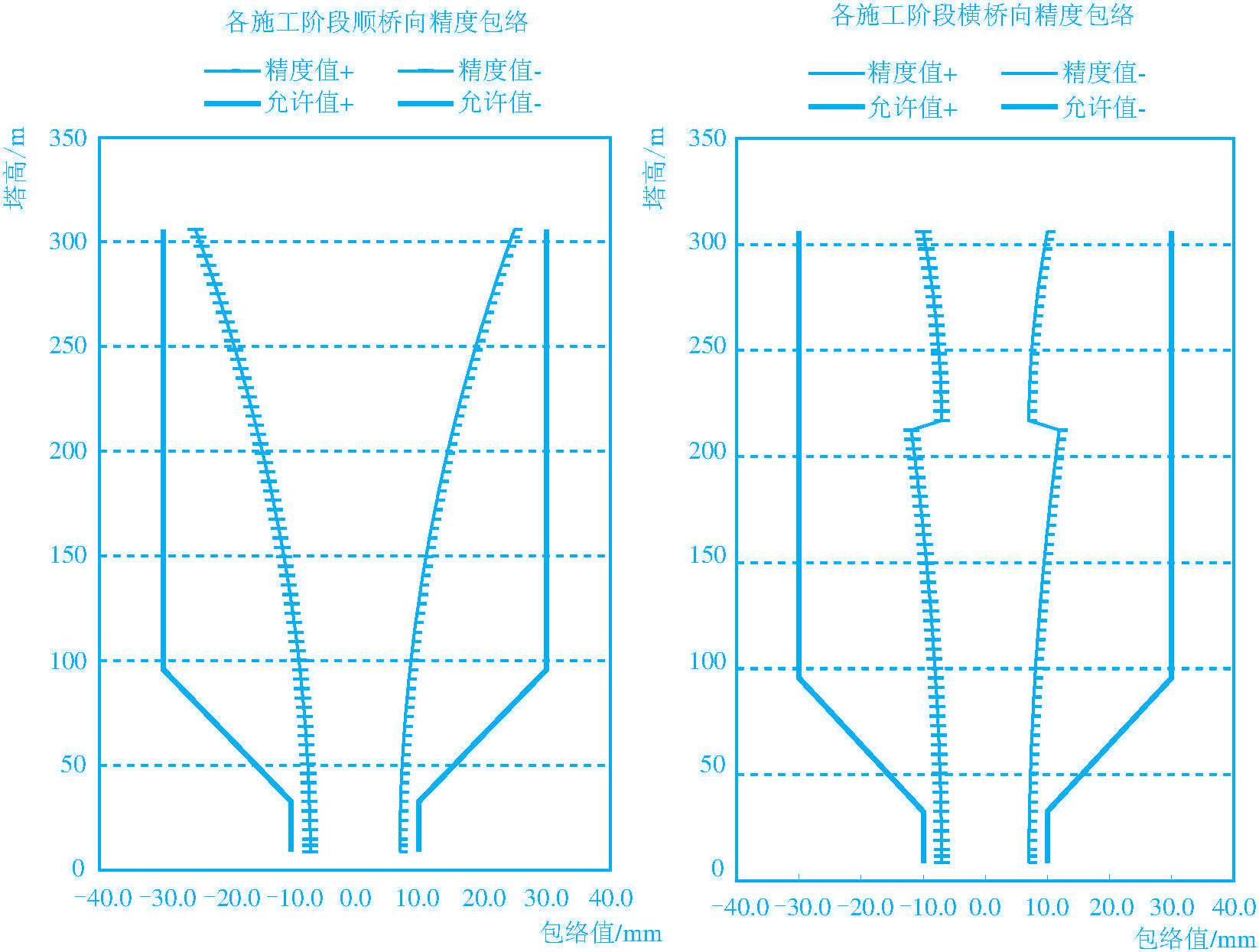

以索塔高度212.4 m和306 m两个高度处研究基于“追踪棱镜”的索塔控制方法的精度,根据参数敏感性分析,结合国内测试仪器的精度,通过计算分析可能出现的最大误差如表3-7,精度包络图如图3-8。
计算分析结果表明,实现全天候放样的索塔施工控制方法,修正了温度和风荷载的影响,同时控制精度得到较大幅度的提高,完全能够满足超高索塔控制精度要求。
表3-7 采取措施修正后出现的最大误差
敏感性参数标高212.4 m处标高306 m处Dx/mmDy/mmDx/mmDy/mm索塔温度变化10℃-3--水平撑温度变化10℃-2--顺桥向塔肢温度梯度0.5℃8-18-横桥向塔肢温度梯度0.5℃-5-3模板调位精度2222几何测量精度5555线形最大值15172510
