放样和竣工测量

3.8.4.1 基本思想

竣工测量和施工放样都围绕追踪棱镜展开。

竣工测量时,竣工节段的实际误差为竣工测量点坐标减去追踪棱镜位置偏差(见图3-13)。

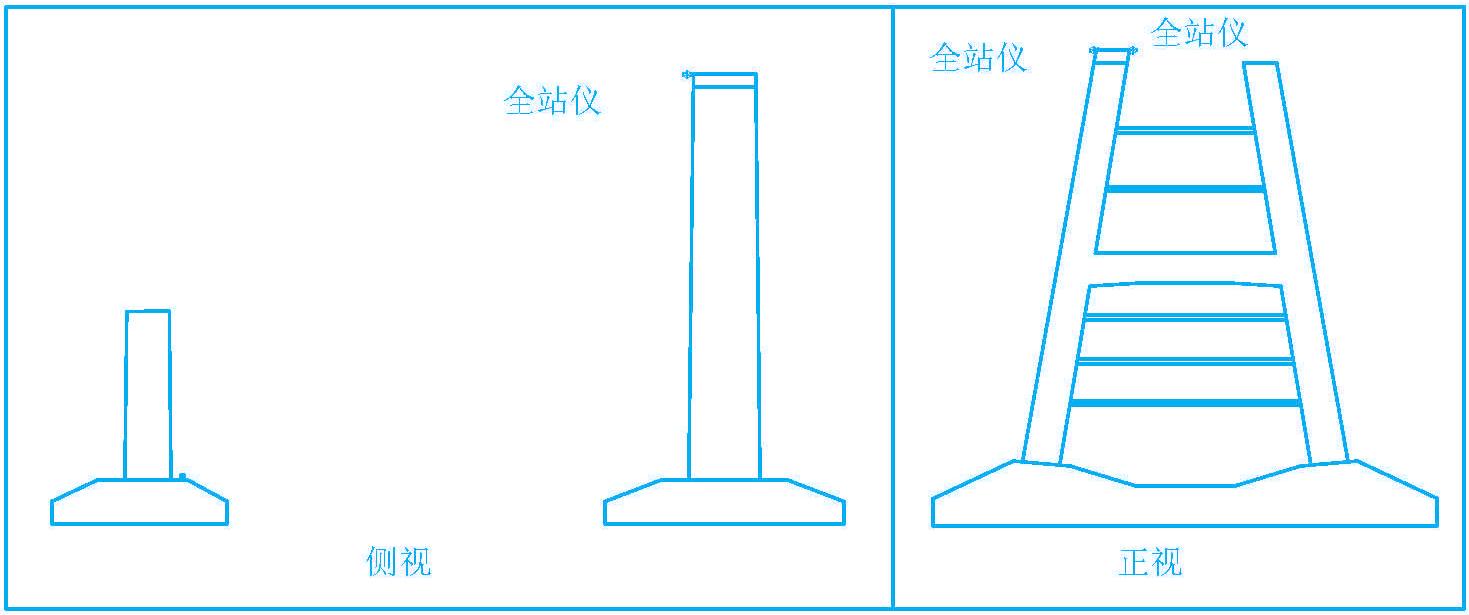

图3-13 环境对竣工测量的影响

施工放样时,首先测量追踪棱镜,得到实时的修正值,对放样点坐标进行实时修正,获得实时的放样目标位置,然后利用修正后的实时目标位置进行放样测量。这样的工序重复进行,直到所有的模板角点放样完成,如图3-14所示。

图3-14 放样测量

具体放样公式:

式中,Xi、yi为放样点实际坐标(实时目标位置);

Xθi、Yθi为中性状态下放样点理论坐标;

δx、δy为实际状态下追踪棱镜位置与理论位置的差值(实时修正值)。

3.8.4.2 具体方法

在待 ......     (共576字)    [阅读本文]>>

其他相关分类

推荐内容

  • 超高索塔施工与控制

    1.2 工程概况

    本书以苏通大桥索塔为工程背景,阐述超高索塔施工监测与控制技术的研究与实践。苏通大桥主桥为主跨1 088 m的世界第一大跨径斜拉桥,其索塔为倒Y形结构,高300.4 m,由上塔柱(含上、中塔柱连接段)、

    222字 111
  • 超高索塔施工与控制

    索塔测控技术

    索塔测控技术主要包括线性控制、形态测量及变形监测技术。1.4.1.1 索塔线性控制技术受索塔高度、测控手段等方面的影响与限制,已建成的索塔多采用常规的测控方法直接进行施工测量放样。在1997年通车的虎

    2756字 114
  • 超高索塔施工与控制

    钢锚箱安装技术

    苏通大桥索塔斜拉索锚固用钢锚箱构造在国内首次采用,国内目前未有相关工程实例,但在国外法国诺曼底大桥、希腊里翁桥等采用了类似的结构。诺曼底大桥钢锚箱结构构造见图1-4,其首节段安装于+152.25 m的

    1011字 117
  • 超高索塔施工与控制

    索塔各部位主要施工方法

    (1)下塔柱施工下塔柱共17个施工节段,其中1~3号节段为实心段。下塔柱1~2号节段采用支架滑模施工,其他节段采取液压自动爬模系统进行施工,并安装主动水平顶撑。图2-1 索塔总体施工流程图2-2 实心

    517字 57
  • 超高索塔施工与控制

    施工控制管理系统

    苏通大桥索塔施工控制管理方式是以项目总承包商作为施工控制主体单位,组建现场控制工作小组,直接负责施工控制工作正常运转。项目业主组建施工控制领导小组,指导控制工作。此管理方法有机地将施工现场、施工方案与

    538字 34
