您现在的位置是:首页 > 科普 > 超高索塔施工与控制

钢锚箱施工控制实施效果

4.2.5.1 钢锚箱制作控制成果

钢锚箱制作完成后满足了如下要求

a.钢锚箱锚点坐标(△x,△y,△z)最大偏差小于5mm。

b.钢锚箱预拼装轴线(纵、横轴线)偏差小于10 mm(图4-21)。

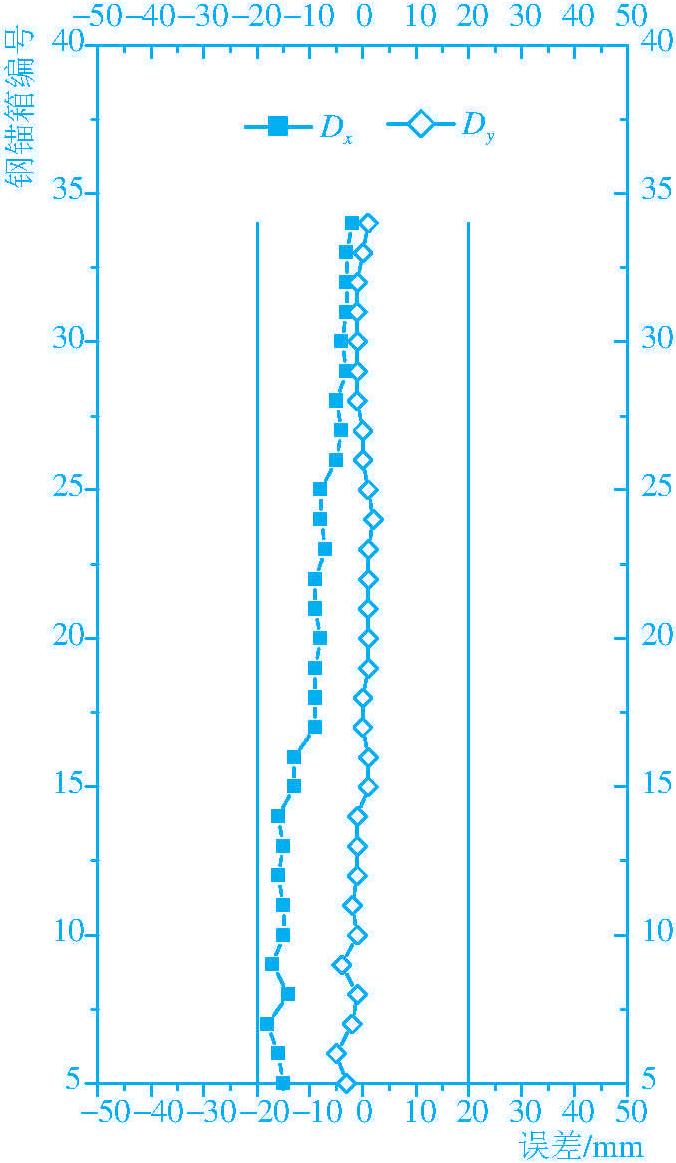

北索塔钢锚箱预拼装线形误差

南索塔钢锚箱预拼装线形误差

图4-21 钢锚箱预拼装线形控制成果

4.2.5.2 钢锚箱安装控制成果

北索塔只在8~9和15~16钢锚箱间使用了修正垫片,南索塔只在11~12钢锚箱间使用了修正垫片。南、北钢锚箱安装完成后的线形成果见图4-22。

设计图上的钢锚箱整体长度为73.600 m,为补偿因首节钢锚箱安装至成桥时的弹性压缩量和收缩徐变的超长值为8 mm,钢锚箱竣工高程见表4-3。

北索塔钢锚箱安装线形误差

南索塔钢锚箱 ......     (共1974字)    [阅读本文]>>

其他相关分类

推荐内容

  • 超高索塔施工与控制

    1.2 工程概况

    本书以苏通大桥索塔为工程背景,阐述超高索塔施工监测与控制技术的研究与实践。苏通大桥主桥为主跨1 088 m的世界第一大跨径斜拉桥,其索塔为倒Y形结构,高300.4 m,由上塔柱(含上、中塔柱连接段)、

    222字 115
  • 超高索塔施工与控制

    索塔测控技术

    索塔测控技术主要包括线性控制、形态测量及变形监测技术。1.4.1.1 索塔线性控制技术受索塔高度、测控手段等方面的影响与限制,已建成的索塔多采用常规的测控方法直接进行施工测量放样。在1997年通车的虎

    2756字 119
  • 超高索塔施工与控制

    钢锚箱安装技术

    苏通大桥索塔斜拉索锚固用钢锚箱构造在国内首次采用,国内目前未有相关工程实例,但在国外法国诺曼底大桥、希腊里翁桥等采用了类似的结构。诺曼底大桥钢锚箱结构构造见图1-4,其首节段安装于+152.25 m的

    1011字 123
  • 超高索塔施工与控制

    索塔各部位主要施工方法

    (1)下塔柱施工下塔柱共17个施工节段,其中1~3号节段为实心段。下塔柱1~2号节段采用支架滑模施工,其他节段采取液压自动爬模系统进行施工,并安装主动水平顶撑。图2-1 索塔总体施工流程图2-2 实心

    517字 66
  • 超高索塔施工与控制

    施工控制管理系统

    苏通大桥索塔施工控制管理方式是以项目总承包商作为施工控制主体单位,组建现场控制工作小组,直接负责施工控制工作正常运转。项目业主组建施工控制领导小组,指导控制工作。此管理方法有机地将施工现场、施工方案与

    538字 44
单篇阅读全文
知识稻田10年专业运营,值得您的信赖

限时特价:4.99元/篇

原价:10元
微信支付
VIP会员
畅享全站1000万篇资源,全文阅读

半年卡:58.00元/180天

原价:158元
VIP开通详情
VIP资源中心
常见问题
欢迎使用微信支付
扫一扫微信支付
微信支付:6.97
微信支付中,请勿关闭窗口
微信支付中,请勿关闭窗口
支付成功
已获得文章阅读权限
确定
