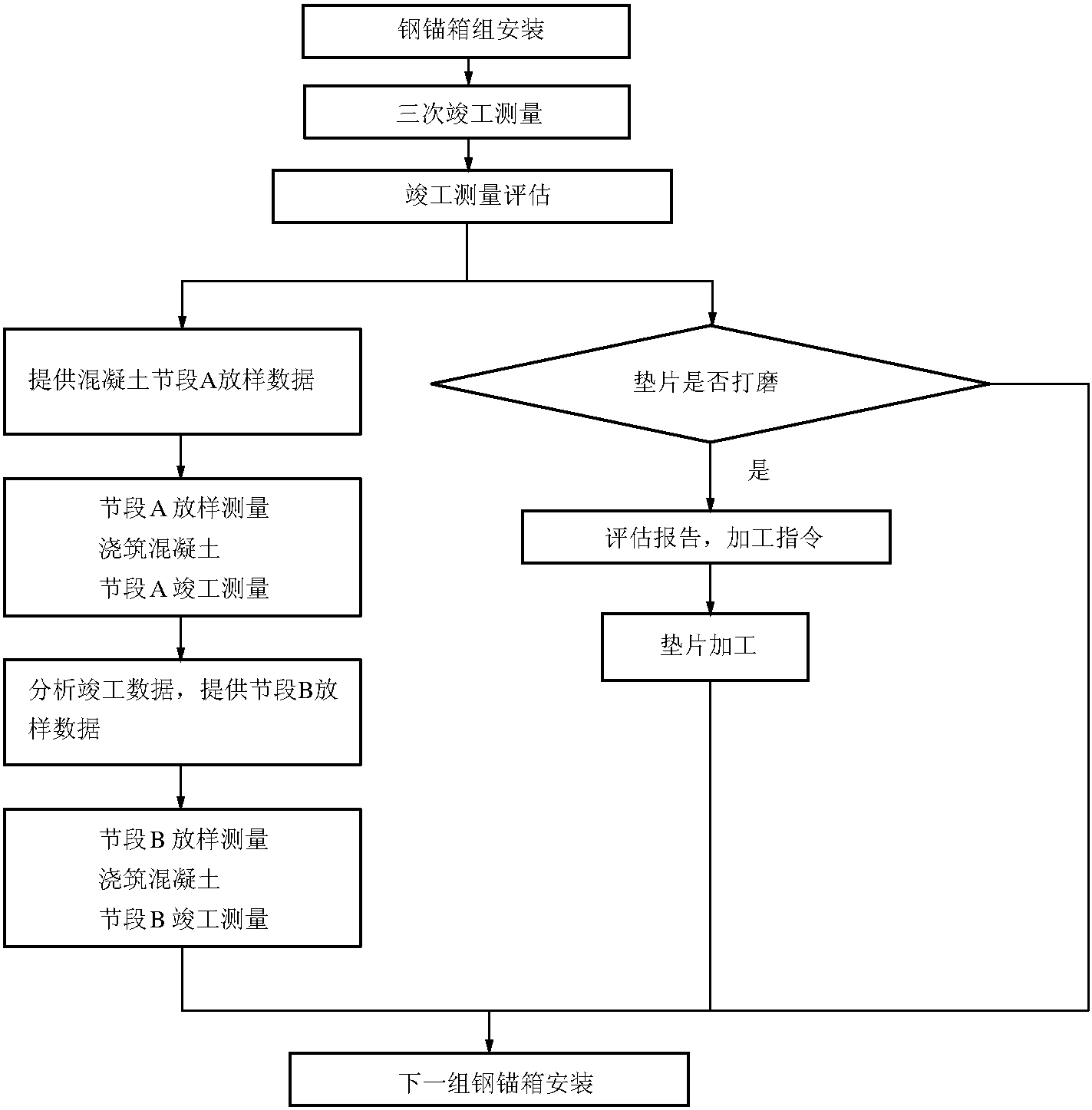

几何线形总体控制方法
4.3.1.1 安装步骤
钢混组合混凝土节段的施工和几何控制与钢锚箱安装及其几何线形控制一起进行,表4-4为钢锚箱和上塔柱混凝土施工的次序。
上塔柱混凝土节段共有10个施工周期。首个施工周期A含首节钢锚箱下的3个混凝土节段和索塔顶无钢锚箱区的2节混凝土节段;每个标准施工周期B含一组钢锚箱和2~3节混凝土节段。
表4-4 上塔柱安装步骤
施工次序安装内容注施工周期1混凝土节段48,49,50 A2钢锚箱5~8第一组钢锚箱B3混凝土节段51,52 4钢锚箱9~11第二组钢锚箱B5混凝土节段53,54 6钢锚箱12~15第三组钢锚箱B7混凝土节段55,56 8钢锚箱16~19第四组钢锚箱B9混凝土节段57,58 10钢锚箱20~23第五组钢锚箱 ...... (共835字) [阅读本文]>>
