第七节 整立自立式铁塔典型布置方案

整体起立自立式铁塔与整体起立混凝土电杆和拉线铁塔的布置及操作方法是基本一致的,国内在该工艺上积累了较丰富的经验。根据以往组塔经验,并参考了《高压输电线路杆塔施工方法汇编》,提出几种整体立塔布置方案,供读者参考。

一、倒落式人字抱杆整体起立ZB6型铁塔

1.倒落式人字抱杆整体起立酒杯塔

此方法在送电线路铁塔组立中得到了普遍应用。对于塔重在10t以下时可以采用1套总牵引系统; 对于塔重在10t及以上时宜采用2套总牵引系统。下面介绍2套总牵引系统的立塔方法。

2. 塔型简介及现场布置

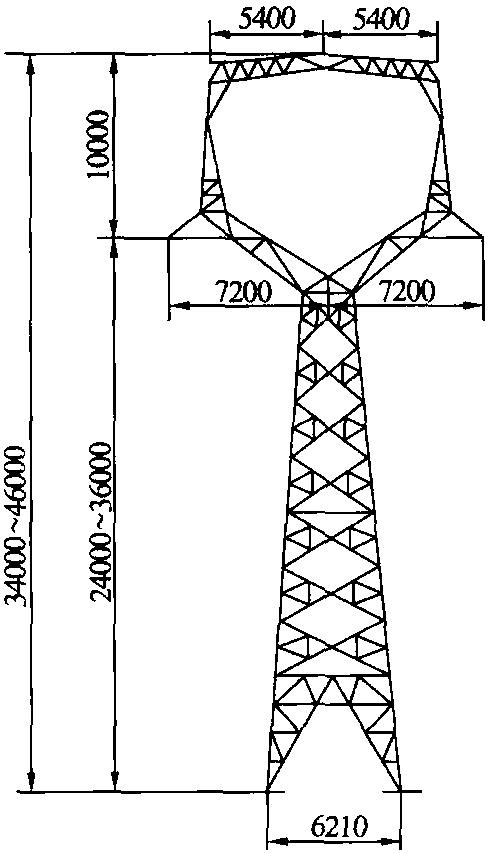

(1) 500kV ZB6型塔外形尺寸示意如图1-8 (b) 所示。ZB6型酒杯塔呼称高48m,全高55m,铁塔总重23.80t, ......     (共5136字)    [阅读本文]>>

其他相关分类

推荐内容

  • 架空送电线路铁塔组立工程

    第二节 铁塔型号及型式

    国内铁塔型号以名称代号表达。其组成方式应符合GB2695—1981《输电线路铁塔型号编制规则》的要求。一、表示铁塔用途分类的代号铁塔种类(即用途)代号见表1-1。表1-1铁塔种类(用途)代号序号种类代号

    1996字 130
  • 架空送电线路铁塔组立工程

    第三节 铁塔结构及制图基本要求

    一、铁塔结构铁塔可分为塔头、塔身和塔腿三部分。导线按三角型排列的铁塔,如干字塔、换位塔,下横担及以上部分称塔头;猫头型塔及导线按水平排列的铁塔,下曲臂及其以上部分称塔头。一般位于基础上面的第一段桁架称塔

    4264字 199
  • 架空送电线路铁塔组立工程

    第四节 铁塔制造的技术要求

    一、一般规定(1)角钢铁塔的制造技术要求应符合GB/T2694—2003《输电线路铁塔制造技术条件》及现行的有关专业标准。(2)圆型和多棱型的钢管杆制造技术要求应符合DL/T646—1998《输电线路钢

    4873字 135
  • 架空送电线路铁塔组立工程

    第一节 准备工作

    铁塔地面组装前必须清点运至桩位的构件及螺栓、脚钉、垫圈等,检查数量是否齐全,质量是否合格。一、铁塔构件的清点(1)清点构件数量。核查实物与材料清单、铁塔安装图是否相符。做好缺料、余料的填表登记,并及时报

    1608字 99
  • 架空送电线路铁塔组立工程

    第二节 整体立塔的地面组装

    地面组装前应选择确定立塔方位。自立式铁塔和门型拉线塔一般均应采用顺线路方向立塔;单柱拉线塔、拉V塔、拉猫塔等尽量选择顺线路方向立塔,在地形条件限制时可在线路的任意方向立塔和组装。不论是顺线路方向立塔或任

    3388字 141
